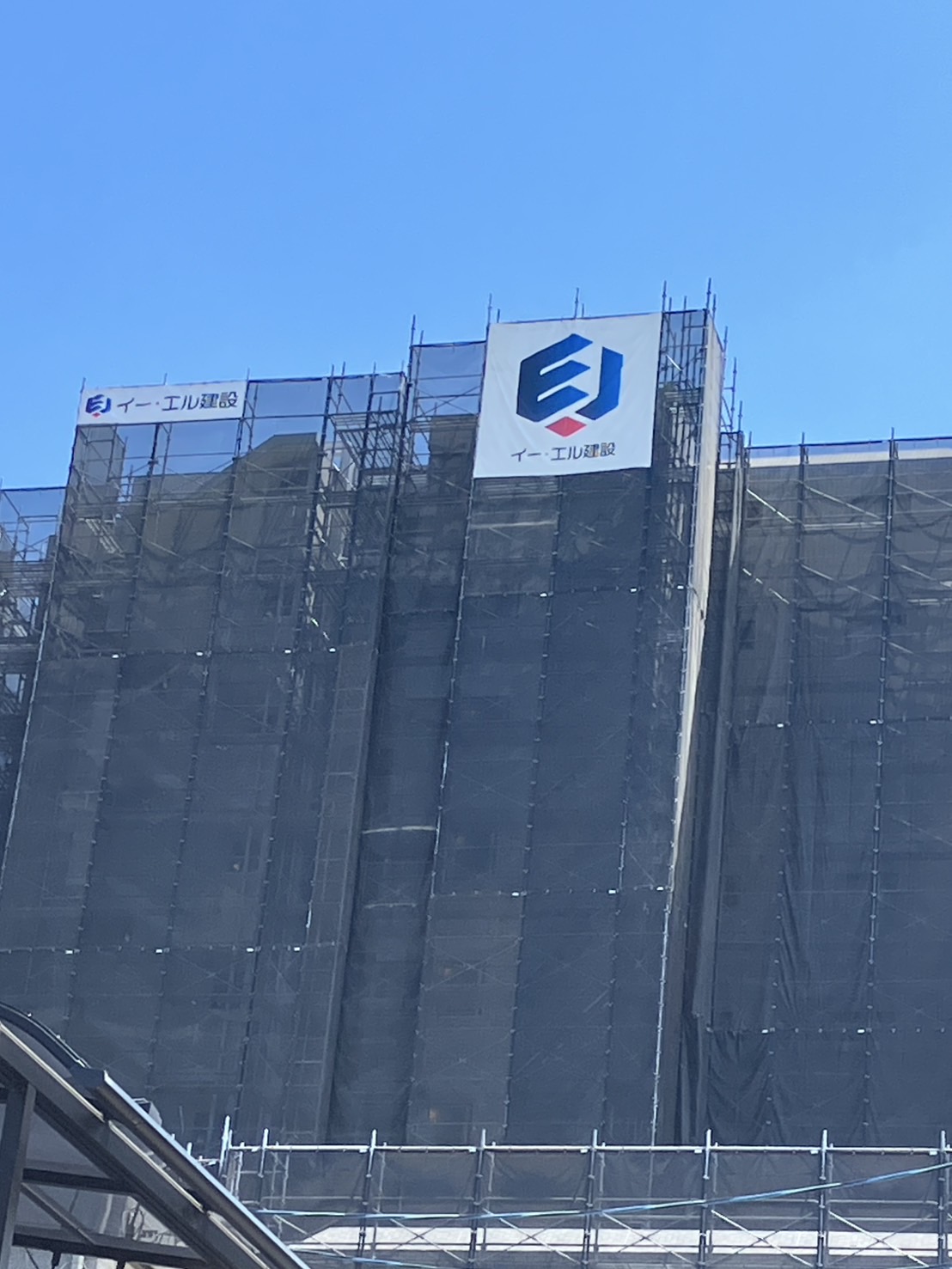

改修
エスリード寝屋川駅前 大規模修繕工事
基本情報
| 竣工年月 | 2026年 |
|---|---|
| 所在地 | 寝屋川市早子町 |
| 建物用途 | マンション |
| 構造規模 | RC造13階建 |
| 敷地面積 | 1454.30 |
| 建築面積 | 377.47 |
| 延床面積 | 3467.95 |
工事のポイント
-

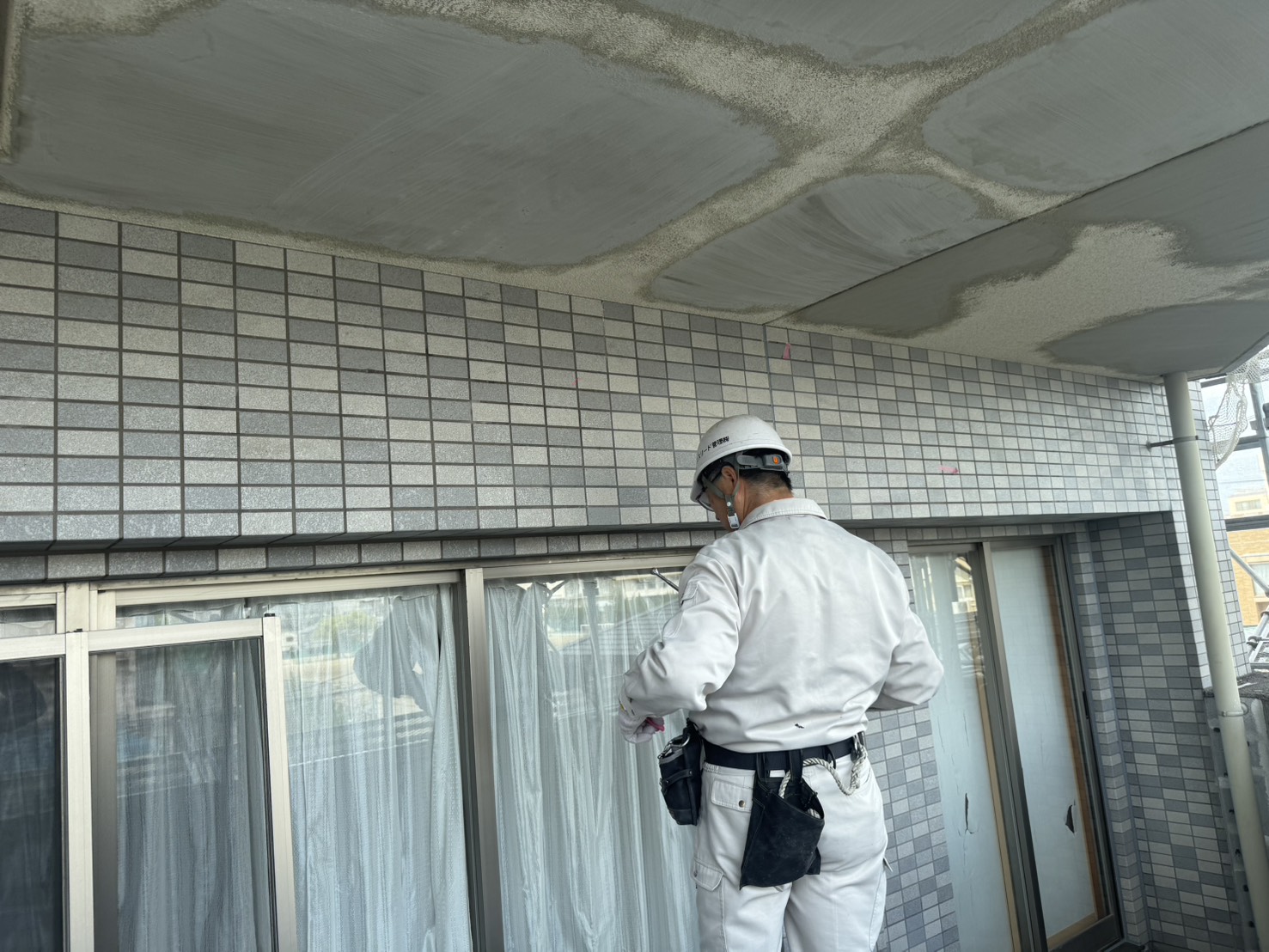

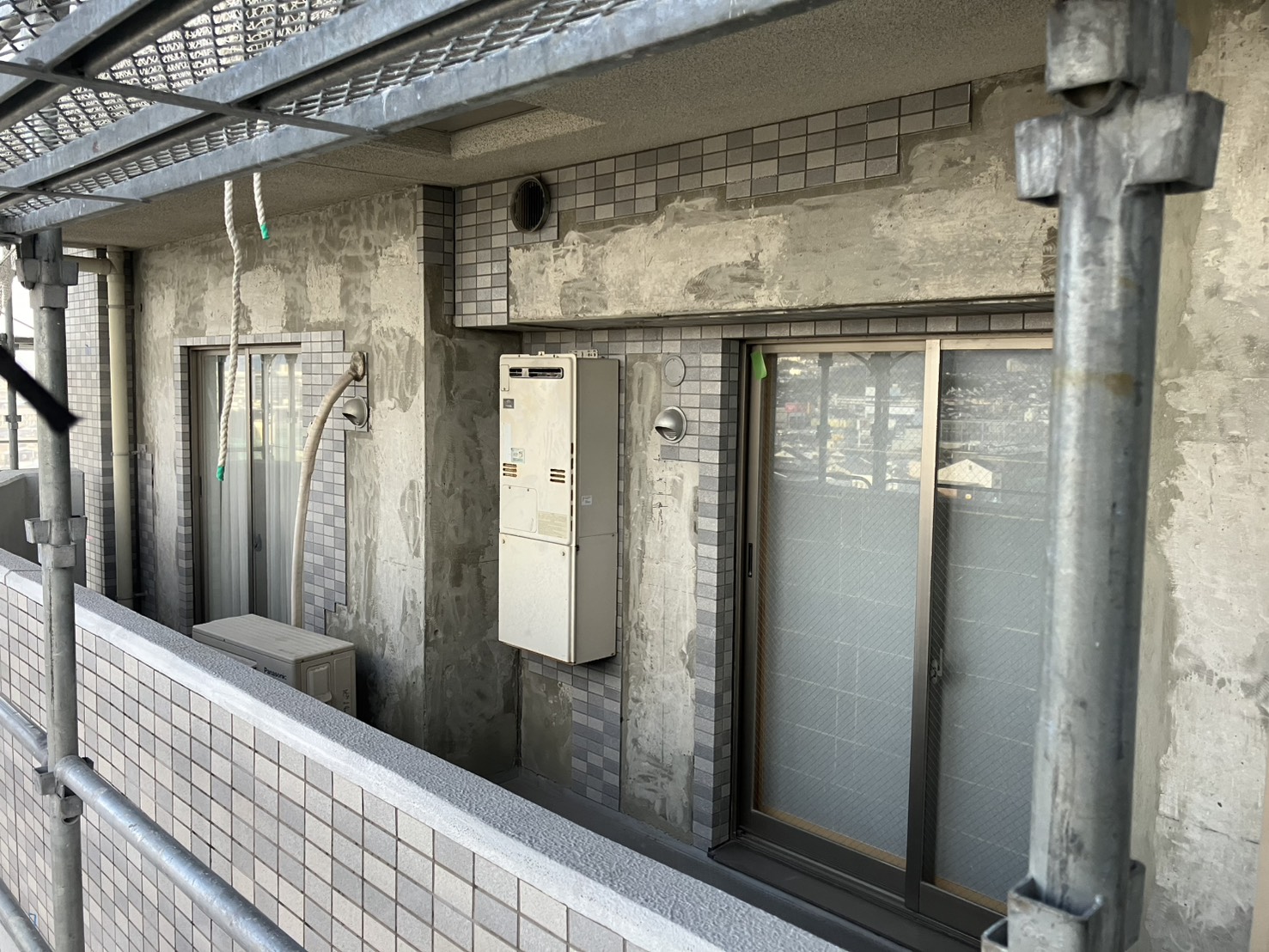

想定を上回るタイル補修数量への対応
本工事では、外壁タイルの浮き・不良箇所が当初想定を大きく上回り、5窯予定から最終的に11窯規模へと増加しました。施工中の調査結果をもとに補修範囲を再精査し、安全性確保を最優先に必要数量を確定。状況変化に応じた迅速な判断により、適切な是正対応を実施しました。
-
大人数体制による工程リカバリー対応
補修数量の大幅な増加に伴い、下地施工業者を中心に1日あたり最大20名規模の作業体制を構築。人員を集中的に投入することで工程の遅延を最小限に抑え、全体スケジュールへの影響を抑制しました。限られた工期の中で柔軟に体制を強化し、安定した施工進行を実現しています。
-
品質と安全を両立した施工管理
大人数での施工となる中でも、作業手順の統一や管理体制の強化により、品質のばらつきを防止。張替え・注入の適切な使い分けとチェック体制の徹底により、外壁の安全性と耐久性を確保しました。効率と品質の両立を図った現場運営が、本工事の大きな特長です。
